# 008 Innenwände, Innenwände, Innenwände.

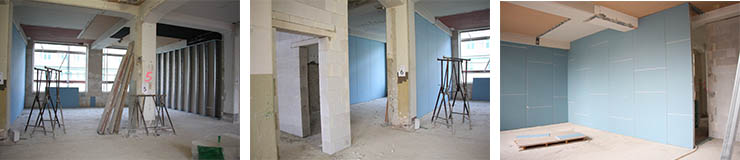

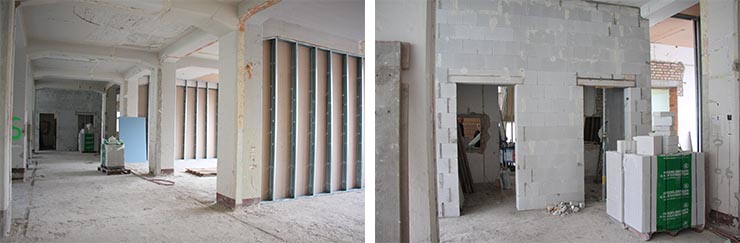

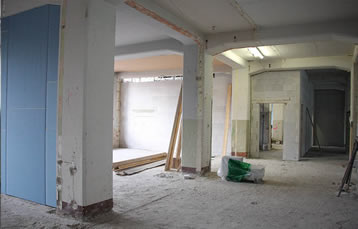

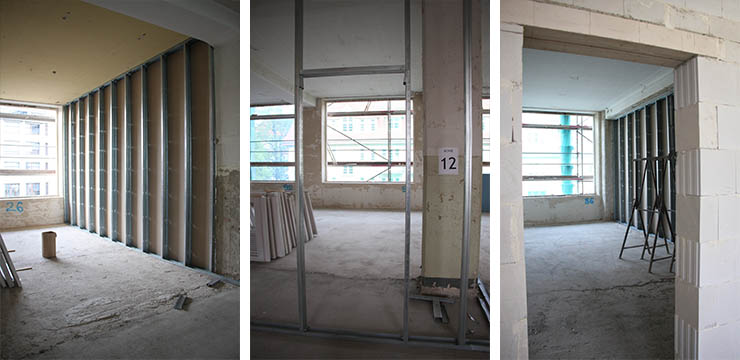

Die Geschwindigkeit der Baustelle nimmt zu. Jeden Tag werden neue Innenwände gebaut. In den ersten drei Geschossen sind bereits viele neue Räume entstanden. Speziell im Obergeschoss, der ersten Wohnetage, ergibt sich täglich ein neues Raumgefühl. Plötzlich kann man eine Wohnung betreten oder auf einen Flur hinaustreten.
Die Grundrisse der unteren Etagen sind für einen Laien einfach erkennbar, es gibt einen Hauptflur und alle Räume sind darüber betretbar. Im 1. Obergeschoss muss man schon in der Materie stecken um sich zurechtzufinden, um zu erkennen wo einzelne Parteien beginnen oder enden und von wo aus sie zugänglich sind.

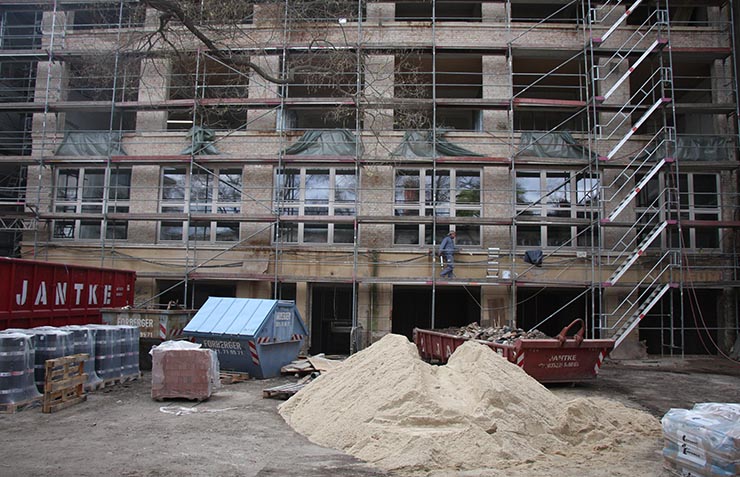

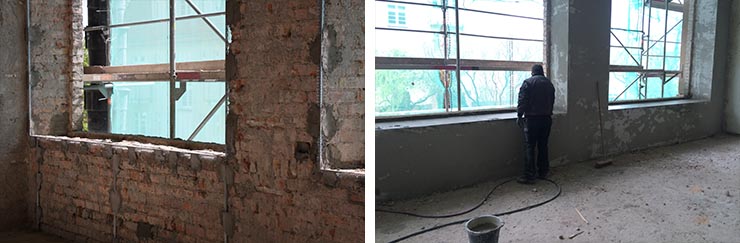

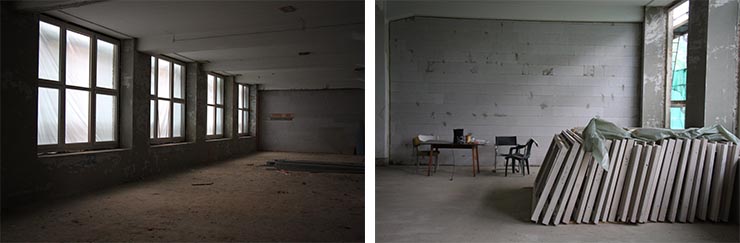

Die neuen Fenster sind da! Im Halbparterre sind bereits alle Fenster verbaut. Die Vorbereitungen zum Einbau der Fenster im Oberschoss laufen,
damit die bereits gelieferten Elemente zeitnah eingebaut werden können.

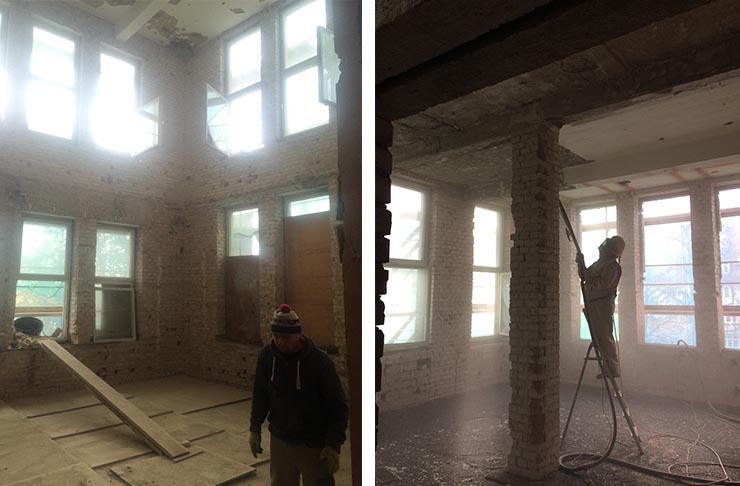

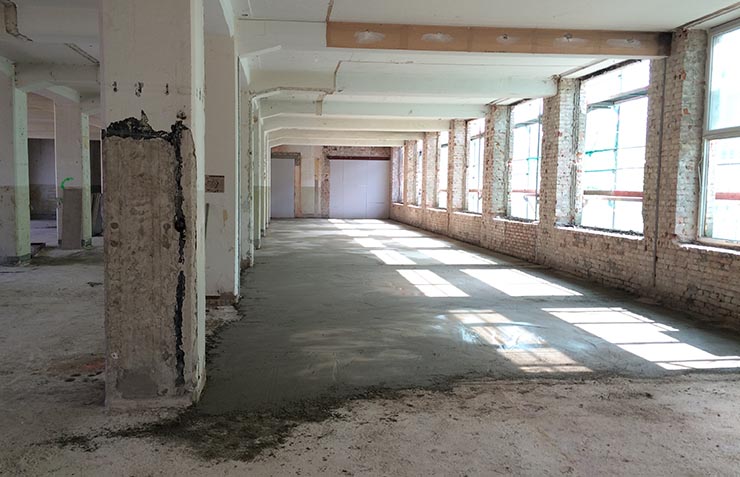

In fast allen Geschossen fällt das Bodenniveau an manchen Stellen um bis zu 5 cm ab, sodass der Estrichbauer mit einem Bodenausgleich begonnen hat. Die Oberflächen werden also wieder glatter. Ebenso schreitet der Verputz der Innenseite der Außenwände kontinuierlich voran.

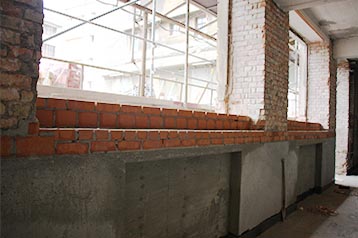

Im Souterrain sind die neuen Trassen für die Stromkabel verlegt worden und die Abdichtung ist fertiggestellt. Außerdem wurden die Brüstungen neu gemauert.

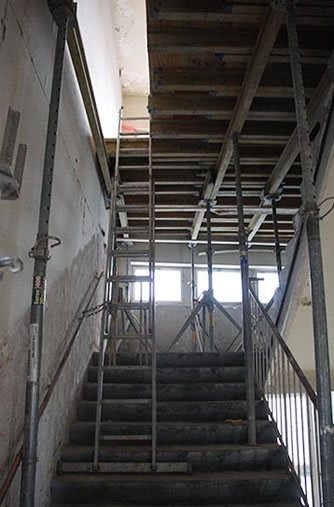

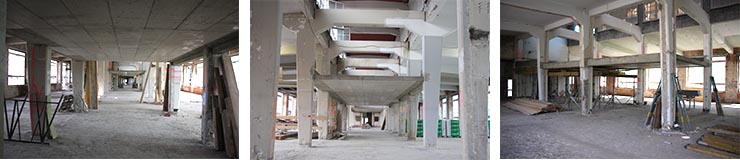

Das Dachgeschoss hinkt in vielen Schritten des Bauablaufs hinterher, da die Arbeit von unten nach oben läuft. Aber die drei neuen Betondecken sind gegossen und ausgeschalt. Eine Betondecke, die sich im obersten Teil des Treppenhauses im Kopfbau Riesaer Straße befindet muss noch gegossen werden, die Schalung wurde schon vorbereitet.
Ebenso wurde eine Betondecke, die im Zuge der Sanierungsmaßnahmen gebrochen ist komplett abgerissen und wird nun neu gebaut.
Die Schalung dafür ist in Arbeit. Andere Betondecken sind gebrochen, konnten aber repariert werden. Diese mussten zuerst sandgestrahlt werden und sind nun bereits verspachtelt.

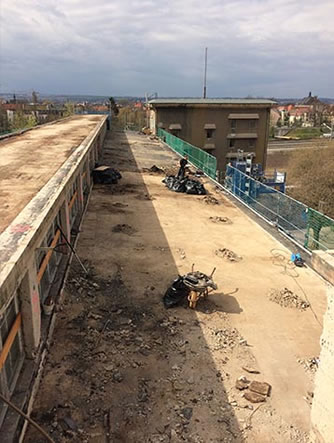

Die Arbeiten am Dach gehen voran. Der Abriss ist fertig. Auf einer Seite wurde das Betondach abgeschliffen und mit Arbeiten an der ersten Abdichtungsebene wurde begonnen. Dies ist die Vorbereitung für die folgende Dämmung.
